Pamatų įrengimo kaštai

Pamatų įrengimo kaštų palyginimas

PAMATŲ ĮRENGIMAS NAUDOJANT SISTEMINIUS MEVA ALUFIX KLOJINIUS





Bendra pamatų įrengimo darbų trukmė 4-6 dienos

  Darbų ir resursų pavadinimas Mato vnt. Kaina Lt. be PVM Kiekis Suma
1 Klojinių nuoma komplektacija dienai 217,15 6 1302,9
2 Medžiagos liekančios betone   222 1 222
3 Sisteminių klojinių surinkimo darbai bėginis metras 9 65 585

        VISO: 2109,9

PAMATŲ ĮRENGIMAS NAUDOJANT OSB PLOKŠTĘ



Bendra pamatų įrengimo darbų trukmė min. 13-16 dienų

  Darbų ir resursų pavadinimas Mato vnt. Kaina Lt. be PVM Kiekis Suma
1 OSB plokštė
22x1250x2500
plokštė 71,37 26 1855,76
2 Statybinė mediena
(bruseliai) 50x50x6000
m3 600 0,7 420
3 Medvaržtis 7x70mm vnt. 0,07 2000 140
4 Viela 2mm,
(1kg ~41m vielos)
kg 4,65 5 23,25
5 Klojinių iš OSB plokštės
surinkimo darbai
bėginis metras 14 65 910

        VISO: 3349,01

PAMATŲ ĮRENGIMAS NAUDOJANT STATYBINĖS MEDIENOS LENTAS



Bendra pamatų įrengimo darbų trukmė min. 14-18 dienų

  Darbų ir resursų pavadinimas Mato vnt. Kaina Lt. be PVM Kiekis Suma
1 Statybinė mediena
(lentos) 25x100x6000 - 150 vnt.
m3 600 2,25 1350
2 Statybinė mediena
(bruseliai) 50x50x6000
m3 600 0,7 420
3 Medvaržtis 7x70mm vnt. 0,07 2000 140
4 Viela 2mm,
(1kg ~41m vielos)
kg 4,65 5 23,25
5 Klojinių iš lentų surinkimo darbai bėginis metras 20 65 1300

        VISO: 3233,25

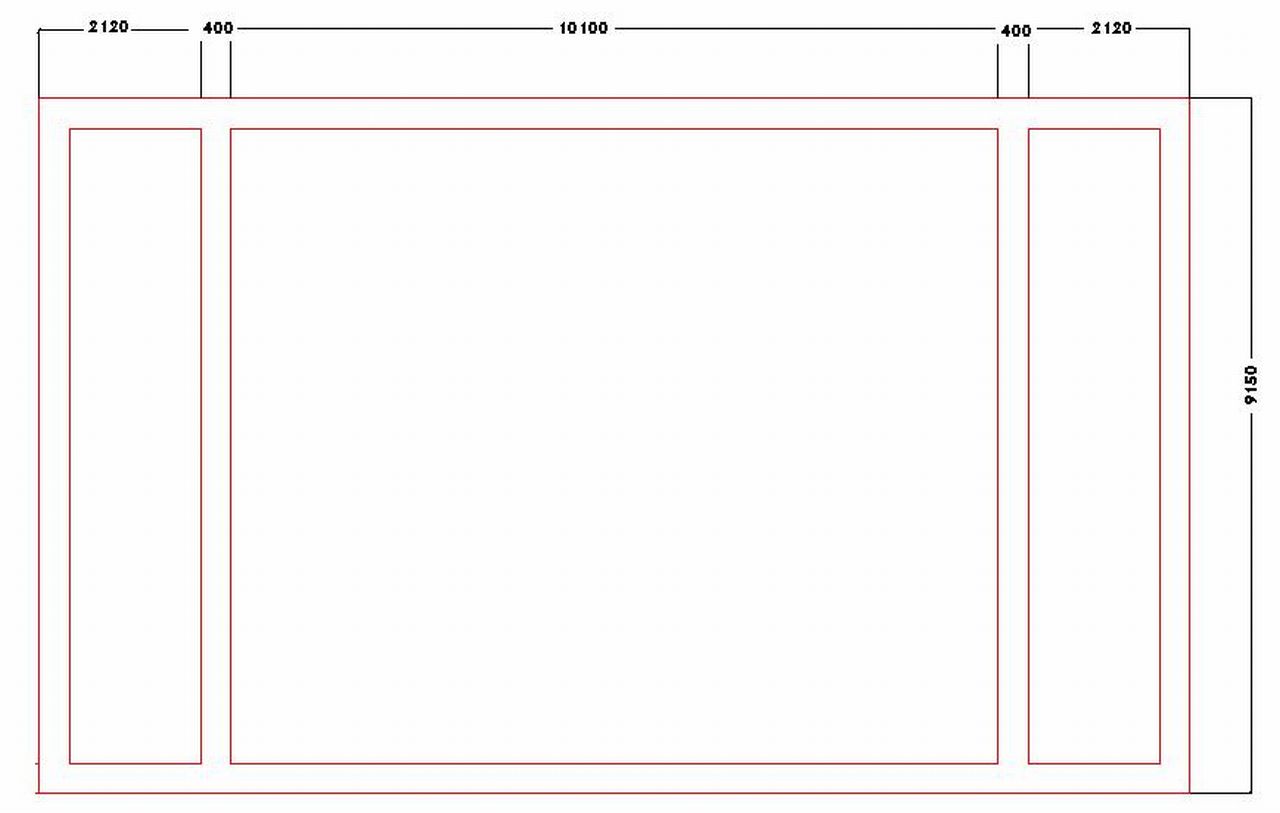

 Skaičiavimai atlikti remiantis šiuo pamatų planu:
